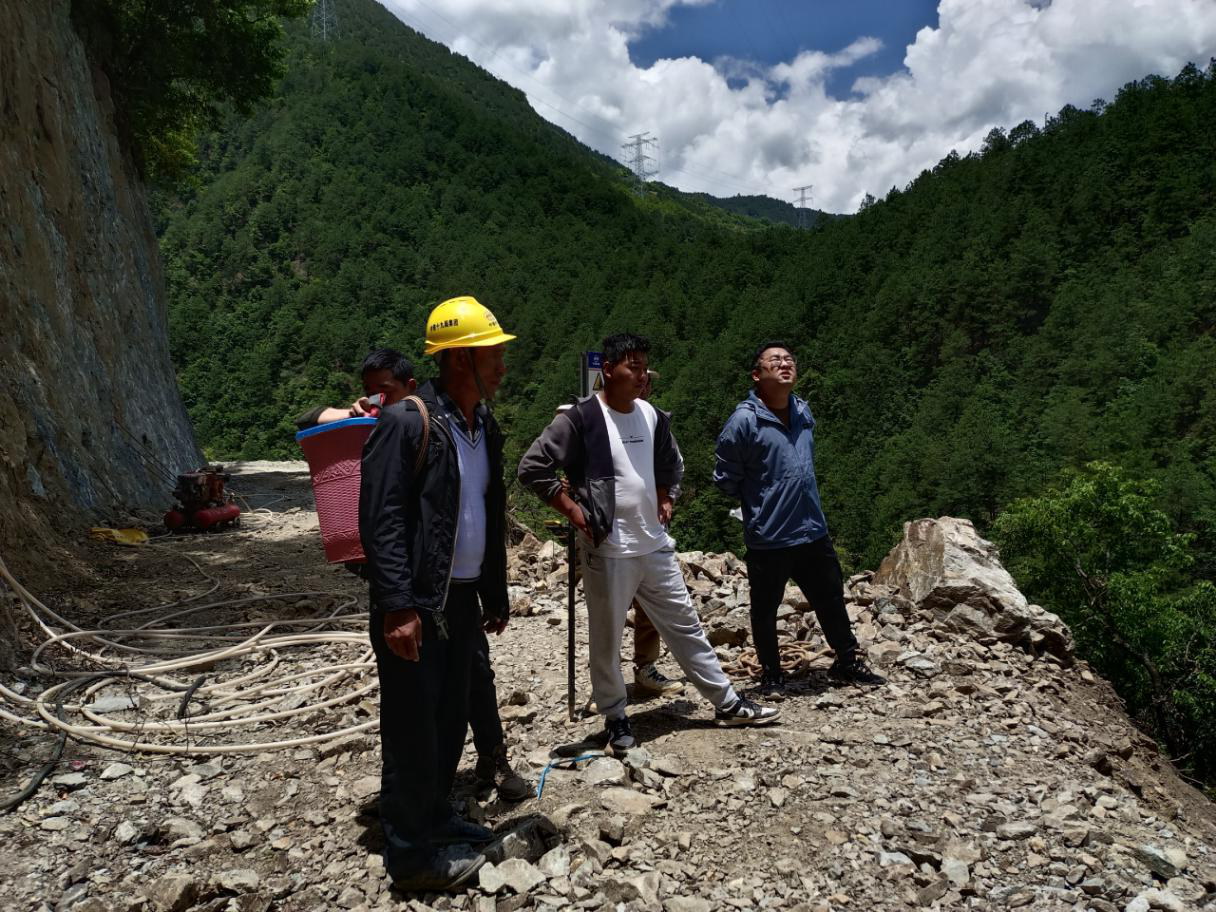

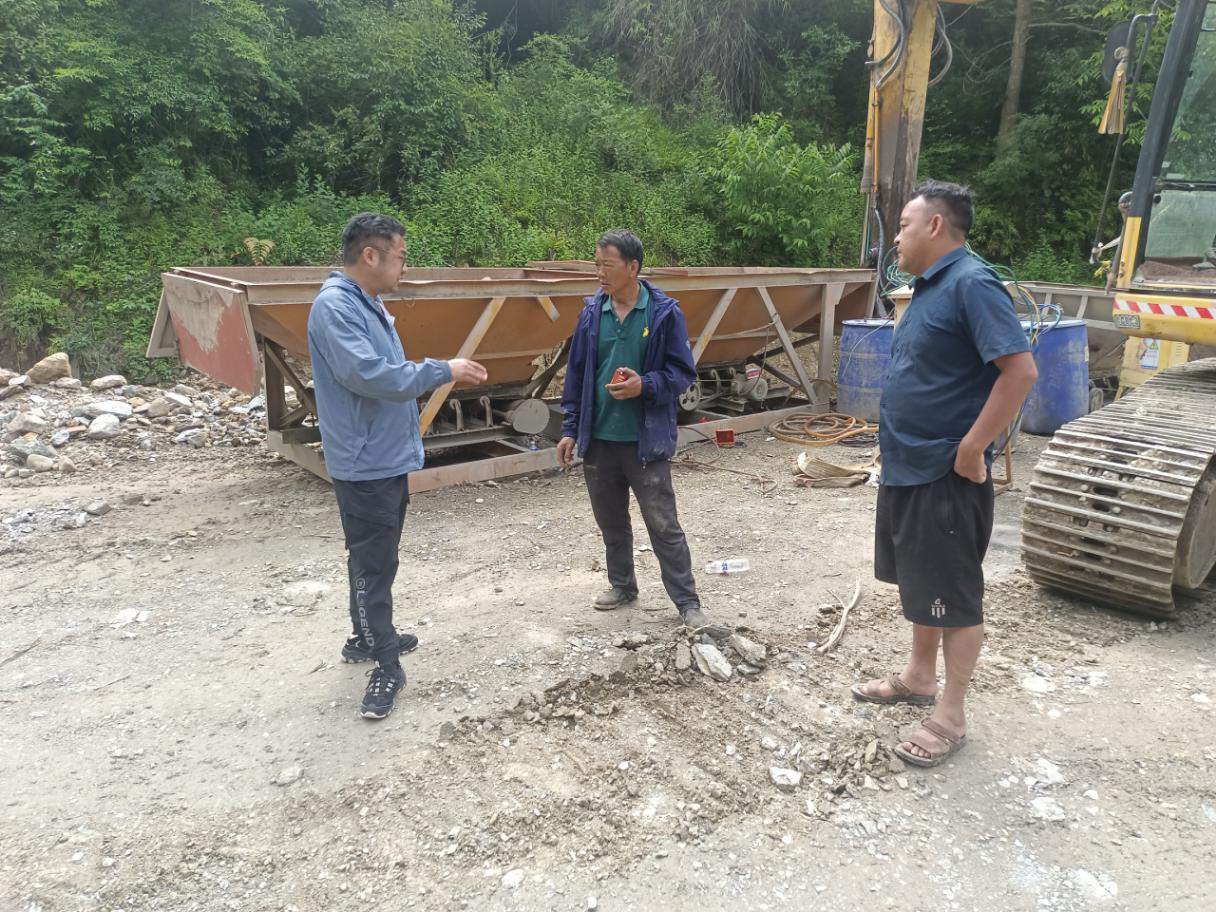

托巴水电站于2024年5月21日已蓄水至海拔1716米,为了加快澜沧江托巴水电站巴倮河、岩瓦河、大桥河三条沿河公路复建工程建设,确保涉及村组及老百姓的正常生产生活及通行,2024年5月21日,赵普华副主任组织项目股王保明、和旭及各项目现场负责人等人员到现场检查施工进度,并对相关单位做出以下要求:一是三条路项目部做好道路临时保通方案,报监理单位及管理单位审批,审批后及时到所在地乡政府及村委会报备;二是道路高边坡在施工和临时保通过程中做好安全防护措施;三是在存在安全隐患的部位增设醒目的警示标牌;四是剩余工程量施工组织需结合临时保通方案,避免老百姓临时通行时因施工作业安全措施不到位而出现安全隐患;五是加快工程进度,严格按照工期计划及临时保通目标督促落实;六是要求各项目管理公司和监理公司按甲方要求对各项目及时组织监理例会,对各项目部前期报批资料、安全、进度及质量等工作组织检查,并以文件形式做出整改要求;七是对岩瓦河沿河公路复建工程实际开挖线做出复核;八是对岩瓦河沿河公路复建工程现场已经出现落石对路基下方林地毁坏的,要求施工方按照行业部门的标准完成补植补造等整改措施。
